Fundamenty decydują nie tylko o tym, czy dom będzie stał równo, ale też o jego odporności na wilgoć, przemarzanie i osiadanie gruntu. W praktyce cała budowa zaczyna się dużo wcześniej niż pierwsza wylewka, bo od rozpoznania podłoża, wyboru technologii i dobrze zaplanowanej izolacji. Poniżej rozpisuję, jak wygląda ten proces krok po kroku, ile kosztuje w 2026 roku i gdzie najczęściej pojawiają się błędy, które później trudno naprawić.
Najważniejsze informacje przed rozpoczęciem prac
- Najpierw sprawdza się grunt, poziom wody i strefę przemarzania, bo od tego zależy rodzaj posadowienia.
- W Polsce fundamenty zwykle projektuje się poniżej 0,8-1,4 m, zależnie od regionu i warunków lokalnych.
- Ławy są sensowne na prostych, stabilnych gruntach, a płyta często lepiej radzi sobie na trudniejszym podłożu i przy wyższej wilgotności.
- Proces wykonania ma kilka stałych etapów: wytyczenie, wykop, podkład, zbrojenie, betonowanie, izolacja i zasypka.
- W 2026 roku koszt fundamentów najczęściej liczy się w setkach złotych za m², ale ostateczna kwota zależy od technologii, gruntu i zakresu prac.
- Najdroższe są błędy niewidoczne na końcu, zwłaszcza słaba izolacja, źle zagęszczona zasypka i oszczędzanie na przygotowaniu podłoża.
Od gruntu i projektu zaczyna się dobra decyzja
Z mojego punktu widzenia największy błąd inwestorów polega na tym, że chcą zaczynać od betonu, a nie od gruntu. Tymczasem to właśnie podłoże mówi, czy potrzebna będzie klasyczna ława, płyta, a czasem dodatkowe wzmocnienie albo wymiana gruntu. Bez tego łatwo wybrać technologię, która na papierze wygląda tanio, ale po kilku sezonach zaczyna generować pęknięcia i wilgoć.
Przed rozpoczęciem prac sprawdza się przede wszystkim nośność gruntu, poziom wody gruntowej, rodzaj warstw podłoża oraz lokalną strefę przemarzania. W Polsce przyjmuje się zwykle zakres około 0,8-1,4 m, w zależności od regionu i warunków terenowych. To nie jest detal, bo zbyt płytkie posadowienie na gruncie wysadzinowym może skutkować unoszeniem i pękaniem konstrukcji.
Co naprawdę trzeba wiedzieć przed wyborem technologii
- Jeśli grunt jest jednorodny i stabilny, rozwiązanie bywa prostsze i tańsze.
- Jeśli pojawia się wysoki poziom wody gruntowej, rośnie znaczenie izolacji i odwodnienia.
- Jeśli działka ma słabe warunki geotechniczne, sama zmiana grubości betonu zwykle nie wystarczy.
- Jeśli budynek ma skomplikowany rzut, różnice poziomów lub duże obciążenia, projekt fundamentów musi być dokładniejszy.
Ja zawsze traktuję ten etap jak ubezpieczenie całej inwestycji, bo późniejsze poprawki są wielokrotnie droższe niż porządne rozpoznanie terenu. Kiedy wiemy już, na czym stoimy, można sensownie porównać dostępne warianty konstrukcji.
Ławy fundamentowe czy płyta fundamentowa
Najczęściej wybór sprowadza się do dwóch rozwiązań: tradycyjnych ław i ścian fundamentowych albo płyty fundamentowej. Oba systemy mogą działać dobrze, ale nie w tych samych warunkach. W praktyce nie pytam, które z nich jest lepsze „w ogóle”, tylko które będzie bezpieczniejsze i bardziej opłacalne na konkretnej działce.
| Rozwiązanie | Kiedy ma sens | Mocne strony | Ograniczenia | Orientacyjny koszt w 2026 |
|---|---|---|---|---|
| Ławy fundamentowe | Na stabilnym gruncie, przy prostym projekcie i bez piwnicy | Technologia dobrze znana wykonawcom, łatwa do zaplanowania, często rozsądna cenowo | Wrażliwsze na błędy przy wilgotnym gruncie i mostki termiczne, więcej etapów wykonania | Najczęściej ok. 550-750 zł/m² przy typowym domu bez piwnicy |
| Płyta fundamentowa | Na słabszych gruntach, przy podwyższonej wilgotności i tam, gdzie liczy się równomierne przenoszenie obciążeń | Dobre rozłożenie nacisku, krótszy łańcuch robót, zwykle lepsza kontrola nad ciepłem i wilgocią | Wymaga dobrego projektu i sprawnej ekipy, bywa trudniejsza do taniej improwizacji | W prostych systemach często ok. 460-660 zł/m² |
Warto pamiętać, że płyta nie jest „luksusem”, tylko często racjonalnym wyborem technicznym. Z kolei ławy nadal mają sens tam, gdzie warunki są przewidywalne, a projekt nie wymaga specjalnych zabiegów. Tę różnicę dobrze widać dopiero wtedy, gdy przechodzimy od teorii do placu budowy.

Jak wygląda wykonanie fundamentów krok po kroku
Na budowie kolejność ma ogromne znaczenie, bo każdy skrót zwykle wraca w postaci poprawek. Najczęściej proces wygląda podobnie, niezależnie od tego, czy powstają ławy, czy płyta. Różni się technologia, ale logika robót pozostaje bardzo podobna.
- Wytyczenie geodezyjne - geodeta przenosi projekt w teren, dzięki czemu wiadomo, gdzie dokładnie ma znaleźć się obrys budynku.

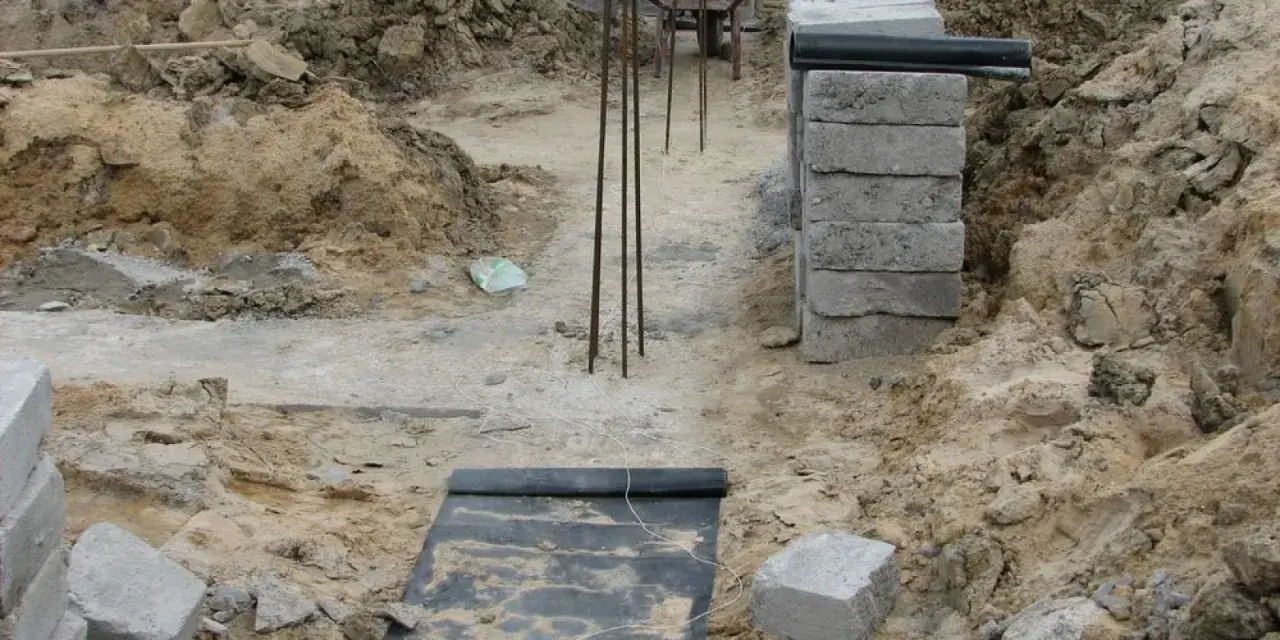

- Wykop - usuwa się warstwę humusu i przygotowuje podłoże do dalszych robót. Tu ważne jest zachowanie poziomów i zabezpieczenie ścian wykopu, jeśli grunt tego wymaga.
- Podkład z chudego betonu - to cienka warstwa wyrównawcza, która stabilizuje podłoże i ułatwia dalsze zbrojenie oraz izolację.

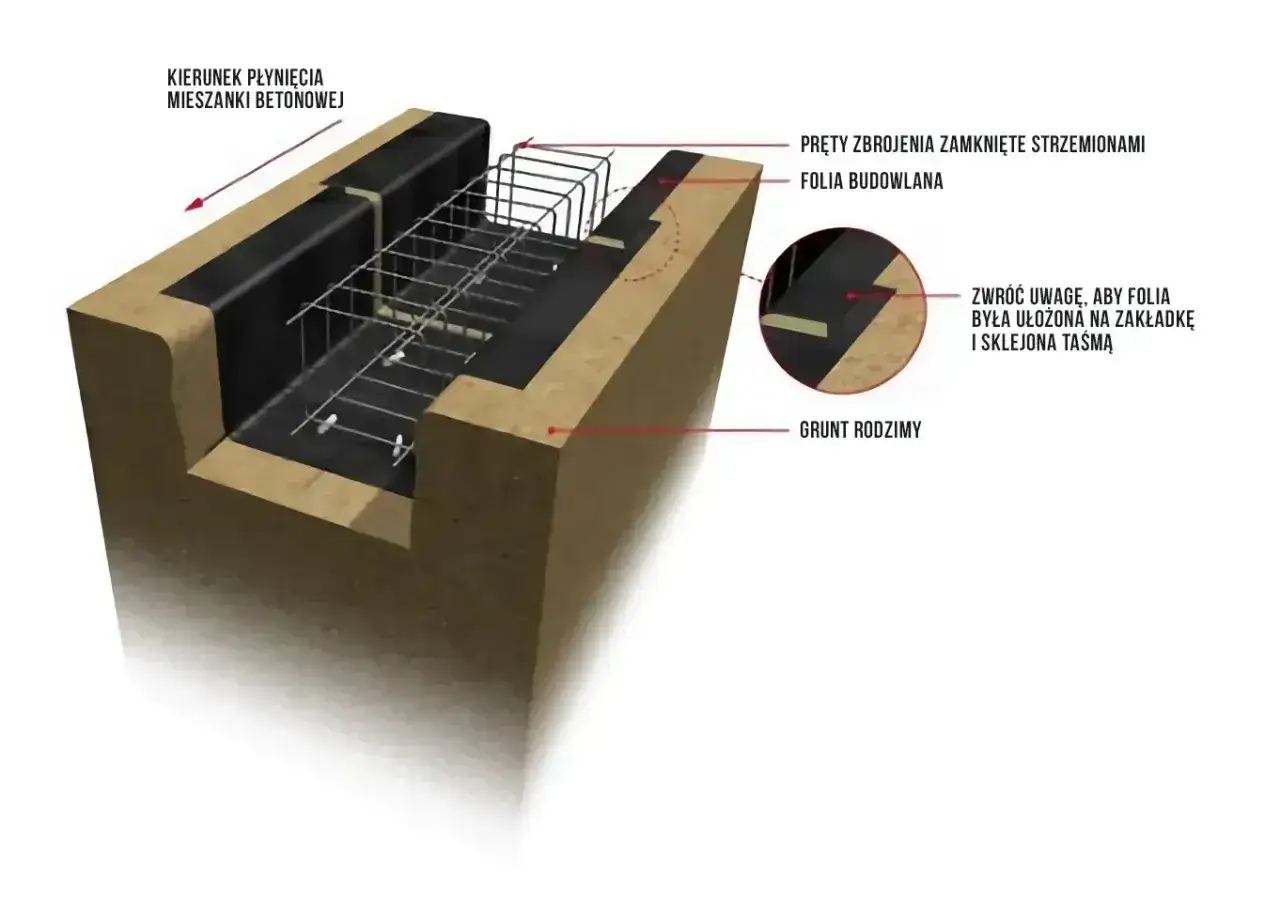

- Zbrojenie i szalunki - stal przejmuje część naprężeń, a deskowanie nadaje betonowi właściwy kształt.
- Betonowanie - mieszanka musi być ułożona bez niepotrzebnych przerw i dobrze zawibrowana, żeby nie zostały pustki powietrzne.
- Pielęgnacja betonu - świeży beton trzeba chronić przed zbyt szybkim wysychaniem, deszczem i mrozem. W praktyce to etap często lekceważony, a później bardzo drogi.
- Izolacja i zasypka - po uzyskaniu odpowiedniej wytrzymałości wykonuje się zabezpieczenia przeciwwilgociowe i termiczne, a następnie zasypuje wykop warstwami, zwykle po 20-30 cm, z zagęszczeniem.
Warto wiedzieć, że beton osiąga wstępną wytrzymałość szybko, ale jego pełne dojrzewanie trwa około 28 dni. To nie znaczy, że przez miesiąc nic nie można robić, ale oznacza, że pośpiech przy obciążaniu konstrukcji bywa ryzykowny. Gdy ta kolejność jest już jasna, najważniejszym tematem staje się ochrona przed wodą i stratami ciepła.
Izolacja i odwodnienie decydują o trwałości
Na etapie fundamentów najłatwiej zaoszczędzić pieniądze, ale to zwykle zła oszczędność. Izolacja przeciwwilgociowa i termiczna nie są dodatkiem, tylko częścią systemu, który ma utrzymać konstrukcję w dobrej kondycji przez lata. Jeśli ten fragment jest wykonany byle jak, problem pojawi się później w postaci zawilgoconych ścian, chłodnej podłogi albo zapachu wilgoci.
Najczęściej stosowane materiały
- XPS - twardy polistyren ekstrudowany, odporny na wilgoć i nacisk, często wybierany przy częściach stykających się z gruntem.
- EPS fundamentowy - styropian o wyższej odporności niż standardowy, stosowany tam, gdzie projekt dopuszcza takie rozwiązanie.

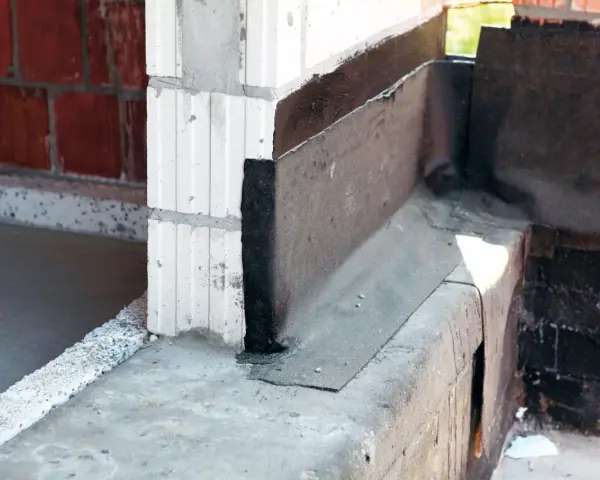

- Papa, masy bitumiczne i folie - materiały do izolacji przeciwwilgociowej, dobierane do warunków gruntowych i technologii ściany.
- Drenaż opaskowy - pomocny przy trudniejszych warunkach wodnych, ale nie zastępuje prawidłowej hydroizolacji.
Tu mam jedną zasadę: drenaż nie naprawi źle zrobionej izolacji, a sama izolacja nie zawsze wystarczy, jeśli teren regularnie stoi w wodzie po opadach. Dlatego przy wilgotnej działce trzeba patrzeć na cały układ, a nie tylko na pojedynczy materiał. To właśnie na tym etapie najlepiej widać, dlaczego dwa podobne domy potrafią kosztować zupełnie inaczej.
Ile kosztuje wykonanie fundamentów w 2026 roku
W 2026 roku koszt zależy przede wszystkim od technologii, wielkości budynku i warunków gruntu, ale orientacyjne widełki są już dość czytelne. Dla typowego domu bez piwnicy najczęściej mówimy o poziomie około 550-750 zł/m² powierzchni zabudowy, jeśli liczymy robociznę i materiały w podstawowym zakresie. Przy piwnicy koszt potrafi wzrosnąć do 800-1100 zł/m², bo dochodzą dodatkowe ściany, izolacje i często bardziej wymagające roboty ziemne.
Jeśli chodzi o stany zerowe dla domów jednorodzinnych, to dla budynku o powierzchni około 100 m² realny budżet często zamyka się w przedziale 46 200-69 200 zł, a przy większych i bardziej złożonych bryłach kwota rośnie wyraźnie. W praktyce różnice wynikają z kilku rzeczy, które łatwo zbagatelizować na etapie kosztorysu.
- Rodzaj fundamentu, bo płyta i ławy rozkładają koszty inaczej.
- Ilość robót ziemnych, zwłaszcza przy trudnym terenie lub wysokiej wodzie gruntowej.
- Zużycie betonu i stali, które rośnie wraz z obciążeniami i skomplikowaniem projektu.
- Zakres izolacji termicznej i przeciwwilgociowej.
- Ceny robocizny w danym regionie oraz dostępność sprawnej ekipy.
Najbardziej kosztuje nie to, co widać na fakturze za beton, ale to, co trzeba poprawiać po pierwszej zimie. Dlatego zanim ktoś wybierze najtańszą ofertę, ja zawsze sprawdzam, co dokładnie obejmuje: wykop, zbrojenie, deskowanie, izolacje, zasypkę i zagęszczenie. Taki detal zwykle przesądza o tym, czy wycena jest uczciwa, czy tylko wygląda dobrze na pierwszy rzut oka.
Błędy, które wychodzą dopiero po sezonie lub dwóch
Fundamenty rzadko psują się nagle. Zwykle najpierw pojawiają się drobne sygnały, które łatwo zignorować: rysa przy narożniku, wilgoć przy cokole, nierówna posadzka, odpadająca farba. Z doświadczenia wiem, że właśnie te symptomy najczęściej prowadzą do większego problemu, którego źródło było ukryte pod ziemią od samego początku.
Przeczytaj również: Papa fundamentowa - jak dobrać i ułożyć bez błędów
Najczęstsze potknięcia
- Brak rzetelnego rozpoznania gruntu przed projektem.
- Zbyt płytkie posadowienie w stosunku do strefy przemarzania.
- Słaba lub przerwana hydroizolacja.
- Źle zagęszczona zasypka, która później osiada.
- Pośpiech przy betonowaniu i brak pielęgnacji świeżego betonu.
- Oszczędzanie na detalach, które odpowiadają za ciągłość całego układu, na przykład na przejściach instalacyjnych.
Najgorsze jest to, że wiele z tych błędów nie wygląda groźnie w dniu wykonania. Dopiero po czasie widać, że fundament nie pracuje jak stabilna baza, tylko jak zestaw przypadkowo połączonych elementów. Kiedy inwestor rozumie ten mechanizm, łatwiej mu dopilnować ostatniej kontroli przed zasypaniem wykopu.
Co sprawdzam, zanim fundament zostanie zasypany
Jeśli miałbym wskazać jeden moment, w którym warto być najbardziej czujnym, wskazałbym właśnie końcówkę robót fundamentowych. To wtedy można jeszcze poprawić sporo rzeczy bez kosztownego kucia i odkopywania. Po zasypaniu dostęp do błędów znika niemal całkowicie, więc lepiej zatrzymać ekipę o godzinę za wcześnie niż o tydzień za późno.
- Czy poziomy i wymiary zgadzają się z projektem.
- Czy zbrojenie zostało ułożone zgodnie z dokumentacją.
- Czy hydroizolacja ma ciągłość na narożnikach i przejściach instalacyjnych.
- Czy termoizolacja przylega szczelnie i nie ma pustych miejsc.
- Czy zasypka będzie wykonywana warstwami z odpowiednim zagęszczeniem.
W dobrze wykonanym fundamencie nie chodzi o spektakularny efekt, tylko o spokój na lata. Gdy grunt został rozpoznany, technologia dobrana do warunków, a izolacja wykonana bez skrótów, reszta budowy idzie już na solidnej bazie. I właśnie tego oczekuje się od fundamentu najbardziej: żeby był niewidoczny, ale bezwzględnie pewny.
