Wykucie otworu na drzwi w istniejącej ścianie to jedna z tych prac, które z pozoru wyglądają prosto, a w praktyce szybko pokazują, czy mamy do czynienia z działówką, czy z elementem nośnym. Od tego zależy nie tylko koszt, ale też formalności, technologia wykonania i ryzyko pęknięć po remoncie. W tym tekście rozkładam temat na części: jak ocenić ścianę, kiedy potrzebny jest projekt, ile trwa sama robota i na co uważać przy wyborze ekipy.

Najważniejsze rzeczy, które trzeba sprawdzić przed przeróbką ściany

  • Najpierw ustal typ ściany, bo działowa i nośna oznaczają zupełnie inny poziom ryzyka.
  • Nie zakładaj, że grubość muru wystarczy do oceny, czy można wykonać nowe przejście bez projektu.
  • Materiał ściany zmienia technologię, a więc też hałas, czas pracy i koszt.
  • Przy ścianie nośnej liczy się nadproże, czyli element przejmujący ciężar muru nad otworem.
  • Najczęstsze dopłaty biorą się z gruzu, obróbki tynku, cięcia w twardym materiale i prac przy ościeżach.
  • W umowie z ekipą doprecyzuj zakres, a nie tylko samą cenę za kucie.

Kiedy wykucie otworu na drzwi wymaga projektu i zgód

Ja przy takich pracach zawsze zaczynam od jednego pytania: czy ściana przenosi obciążenia, czy tylko dzieli przestrzeń. Jeśli to ściana nośna, traktuję sprawę jak przebudowę, a nie zwykłe wykończenie. W praktyce oznacza to sprawdzenie dokumentacji, konsultację z konstruktorem i ustalenie, czy w danym budynku potrzebne jest pozwolenie, czy wystarczy inna procedura administracyjna.

W budynkach wielorodzinnych dochodzi jeszcze zgoda wspólnoty albo spółdzielni, zwłaszcza gdy prace mogą naruszać konstrukcję, instalacje wspólne albo elewację. Główny Urząd Nadzoru Budowlanego zwraca uwagę, że zmiany układu ścian działowych w obrębie wydzielonego lokalu w budynku oddanym do użytkowania bywają oceniane inaczej niż ingerencja w elementy konstrukcyjne całego obiektu. To ważne rozróżnienie, bo wielu właścicieli myli „remont” z „przebudową”.

Sytuacja Co sprawdzam w pierwszej kolejności Dlaczego to ma znaczenie
Ściana działowa w mieszkaniu Instalacje, grubość muru, zgody administracyjne Czasem praca jest prosta, ale kolizja z instalacją zmienia wszystko
Ściana nośna Projekt konstrukcyjny, sposób podparcia, nadproże Błąd może osłabić budynek i wywołać rysy lub osiadanie
Budynek wielorodzinny Zgoda zarządcy, zakres ingerencji, hałas i organizacja prac Nie chodzi tylko o technikę, ale też o odpowiedzialność wobec sąsiadów
Ściana z instalacjami Przebieg przewodów elektrycznych, wodnych i wentylacyjnych Uszkodzenie instalacji bywa droższe niż samo kucie

Jeśli mam jedną praktyczną radę, to taką: nie oceniaj ściany po samej grubości. Dwudziestocentymetrowy mur może być działowy, a pozornie „lekka” przegroda może mieć znaczenie konstrukcyjne. Kiedy to już ustalę, przechodzę do materiału, bo on w praktyce decyduje o technologii i cenie.

Materiał ściany zmienia technologię bardziej niż sam wymiar otworu

To samo przejście można wykonać zupełnie inaczej w cegle, inaczej w silikacie, a jeszcze inaczej w żelbecie. Dlatego nie lubię ofert, które podają jedną cenę „za kucie”, bez pytania o rodzaj muru. Materiał decyduje o narzędziach, tempie pracy, ilości pyłu i skali ryzyka.

Materiał ściany Co oznacza w praktyce Typowa metoda i ryzyko
Cegła pełna lub ceramiczna Praca jest przewidywalna, ale mur bywa kruchy przy krawędziach Kucie etapami, duży pył, trzeba pilnować prostych linii otworu
Silikat Bardzo twardy materiał, który mocno obciąża sprzęt Dużo hałasu i wibracji, potrzebny porządny osprzęt
Beton komórkowy Łatwy do obróbki, ale łatwo wyszczerbić krawędzie Ważna jest precyzja, bo materiał „ucieka” szybciej niż cegła
Żelbet Najtrudniejszy wariant, bo dochodzi zbrojenie Zwykle potrzebne cięcie diamentowe i dokładne zabezpieczenie konstrukcji
Ścianka lekkiej zabudowy Technicznie najprostsza, ale trzeba uważać na stelaż i instalacje Praca jest szybka, lecz łatwo naruszyć przewody i profile

W tym miejscu często pojawia się nieporozumienie: skoro materiał jest „miękki”, to można działać bez planu. Nie, bo nawet lekka przegroda potrafi skrywać przewody, a twardy mur nie wybacza nieprecyzyjnego cięcia. Kiedy materiał jest już rozpoznany, wchodzi kolejny etap, czyli sama sekwencja robót.

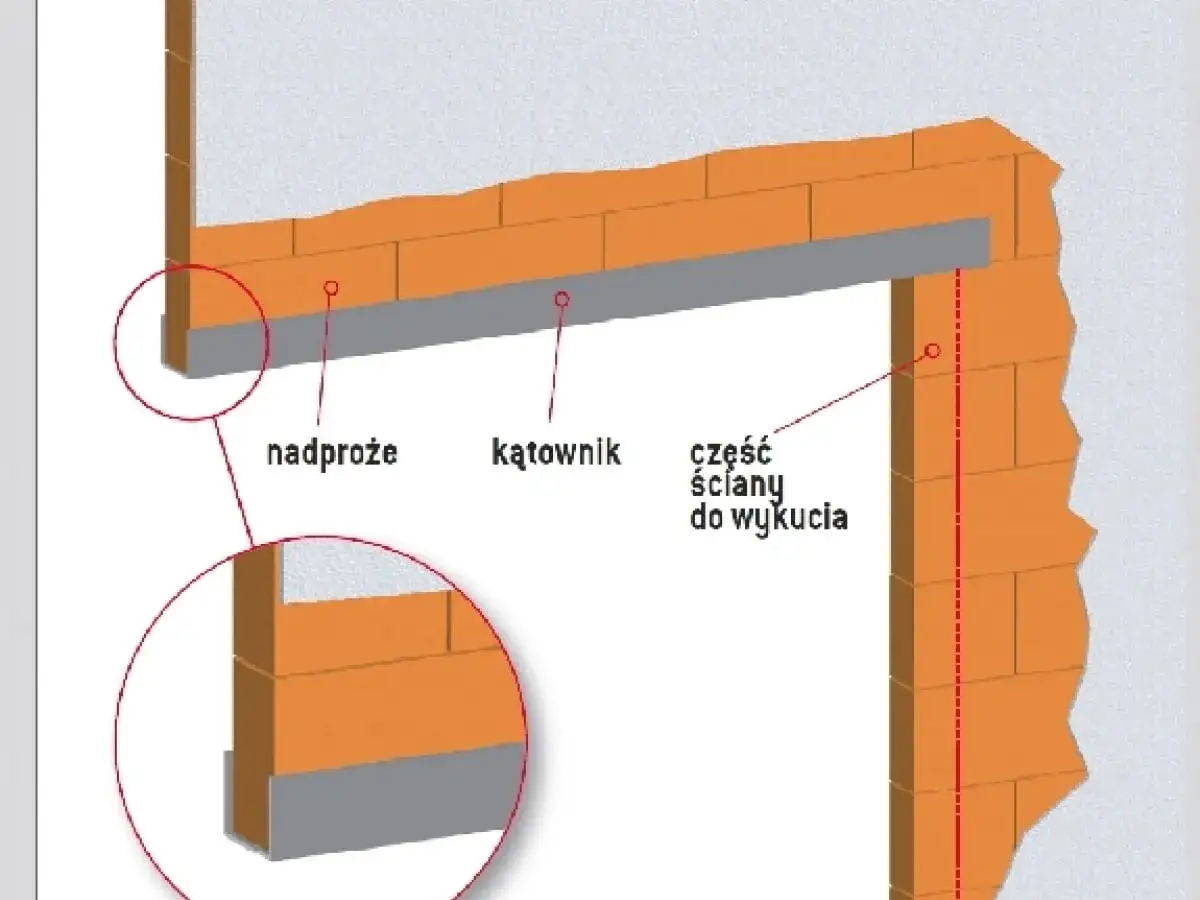

Schemat przedstawia wykucie otworu na drzwi. Widoczny nadproże, kątownik i część ściany do wykuci.

Jak wygląda bezpieczne wykonanie otworu krok po kroku

Przy ścianie działowej proces jest zwykle prostszy, ale przy nośnej liczy się kolejność. Najpierw zabezpieczenie, potem podparcie, a dopiero na końcu właściwe kucie. Z mojej perspektywy właśnie ta kolejność odróżnia fachową ekipę od ludzi, którzy „jakoś to wytną”.

  1. Inwentaryzacja ściany - sprawdza się przebieg instalacji, grubość muru i rzeczywisty układ konstrukcyjny.
  2. Wyznaczenie wymiaru - otwór planuje się pod konkretną ościeżnicę, a nie odwrotnie.
  3. Zabezpieczenie pomieszczenia - folia, osłony, odcięcie strefy pracy i przygotowanie drogi wynoszenia gruzu.
  4. Podstemplowanie - to tymczasowe podparcie ściany stalowymi podporami, które przejmują część obciążenia.
  5. Wykonanie nadproża - nadproże, czyli belka nad otworem, przenosi ciężar muru na boki przejścia.
  6. Wykuwanie właściwego otworu - dopiero po ustabilizowaniu konstrukcji usuwa się fragment muru.
  7. Obróbka ościeży - wyrównuje się krawędzie, naprawia tynk i przygotowuje miejsce pod montaż drzwi.

Przy prostym otworze w działówce taka praca bywa zamknięta w jednym dniu, choć obróbka i sprzątanie często zajmują jeszcze kilka godzin. Przy ścianie nośnej realnie liczę zwykle na 1-3 dni robót plus czas na projekt, przygotowanie materiału i związanie zaprawy. Jeśli ktoś obiecuje „szybko i bez formalności” przy nośnej, traktuję to jako sygnał ostrzegawczy. Skoro wiadomo już, jak wygląda proces, warto sprawdzić, ile to naprawdę kosztuje.

Ile kosztuje taka przeróbka i skąd biorą się różnice

Największy błąd inwestora polega na porównywaniu tylko ceny za samą robociznę. W praktyce rachunek składa się z kilku części: przygotowania, cięcia, zabezpieczenia, wywozu gruzu, obróbki i często jeszcze projektu albo opinii konstruktora. To właśnie dodatki najczęściej podnoszą koszt o kilkadziesiąt procent.

Zakres prac Co zwykle obejmuje Orientacyjny koszt
Otwór w ścianie działowej Kucie, wyniesienie gruzu, podstawowa obróbka Około 500-1500 zł
Otwór w ścianie nośnej murowanej Zabezpieczenie, podparcie, nadproże, kucie, obróbka Około 2000-5000 zł
Otwór w żelbecie Cięcie diamentowe, wzmocnienia, większa logistyka Około 5000-12000 zł
Projekt lub opinia konstruktora Ocena nośności, rysunki, zalecenia wykonawcze Około 800-3000 zł
Wywóz gruzu i sprzątanie Kontener, transport, utylizacja Od kilkuset złotych wzwyż

Na cenę najmocniej wpływa materiał ściany, grubość muru, szerokość planowanego przejścia i to, czy trzeba pracować ręcznie, czy sprzętem do cięcia. Jeśli mur jest twardy albo pracuje się w mieszkaniu zamieszkanym, dochodzi jeszcze czas na osłony, ograniczenie pyłu i porządek po robocie. Dobrze jest też pamiętać, że montaż drzwi i ościeżnicy to osobny budżet, którego nie warto mieszać z samym wykonaniem otworu. Skoro koszty są już jasne, czas przyjrzeć się błędom, które potrafią zjeść cały efekt.

Najczęstsze błędy, które kończą się pęknięciami albo dopłatą

W takich pracach widzę kilka powtarzalnych potknięć. Nie są spektakularne, ale później kosztują najwięcej, bo naprawia się nie tylko mur, lecz także tynki, podłogę i często sam montaż drzwi.

  • Brak sprawdzenia instalacji - przewód elektryczny albo rura w ścianie potrafią zamienić prostą robotę w awarię.
  • Za mały zapas pod ościeżnicę - jeśli otwór jest zbyt ciasny, montaż staje się walką o każdy milimetr.
  • Wykuwanie bez zabezpieczenia konstrukcji - w ścianie nośnej to najkrótsza droga do rys i odkształceń.
  • Ignorowanie nadproża - bez niego mur nad otworem nie ma prawidłowego podparcia.
  • Złe prowadzenie cięcia - zbyt agresywne uderzenia rozbijają krawędzie i pogarszają estetykę ościeży.
  • Brak ustaleń o gruzie i sprzątaniu - tania oferta potrafi nagle urosnąć o koszt kontenera i wywozu.
  • Brak miejsca na wykończenie - przy samym kuciu łatwo zapomnieć o tynkach, gładzi i poprawkach przy futrynie.

Ja zwykle zwracam uwagę na jeszcze jedną rzecz: jeśli ekipa nie pyta o typ drzwi, ościeżnicę i sposób wykończenia, to znaczy, że patrzy tylko na rozbiórkę, a nie na cały efekt. A przecież użytkownikowi nie chodzi o dziurę w ścianie, tylko o funkcjonalne przejście, które da się normalnie zamontować i wykończyć. Dlatego przed startem warto ustalić kilka konkretów, które oszczędzają nerwy i pieniądze.

Co sprawdzić przed zamówieniem ekipy, żeby nie przepłacić

Gdybym miał skrócić cały proces do jednej listy kontrolnej, wyglądałaby tak: typ ściany, wymiar otworu, zakres zabezpieczenia, sposób usunięcia gruzu i odpowiedzialność za obróbkę. To są punkty, które powinny znaleźć się w rozmowie jeszcze przed pierwszym uderzeniem młota.

  • Podaj konkretny wymiar drzwi i ościeżnicy, a nie tylko „standardowe osiemdziesiątki”.
  • Poproś o opis technologii, zwłaszcza jeśli ściana jest nośna lub wykonana z twardego materiału.
  • Ustal, kto odpowiada za projekt lub opinię konstruktora, jeśli jest potrzebna.
  • Sprawdź, czy cena obejmuje gruz, wyniesienie i sprzątanie, bo to najczęściej rośnie poza pierwotną wyceną.
  • Dopytaj o termin obróbki po kuciu, bo surowy otwór bez wyrównania nie nadaje się do montażu drzwi.
  • Poproś o zapis w ofercie dotyczący nadproża i podparcia, jeśli otwór jest wykonywany w ścianie konstrukcyjnej.

Jeśli ekipa potrafi odpowiedzieć na te pytania bez unikania konkretów, zwykle oznacza to, że zna nie tylko samo kucie, ale cały proces. I właśnie o to chodzi w dobrze wykonanym przejściu: ma być bezpieczne, równe i gotowe do montażu, a nie tylko „otwarte”. Kiedy zaczynam od takiej analizy, łatwiej mi odróżnić rozsądny remont od pracy, która za chwilę wróci poprawkami.

FAQ - Najczęstsze pytania

Tak, ingerencja w ścianę nośną to przebudowa, która wymaga projektu konstrukcyjnego oraz dopełnienia formalności w urzędzie. W budynkach wielorodzinnych niezbędna jest także zgoda spółdzielni lub wspólnoty mieszkaniowej.

Najlepiej sprawdzić plany budynku. Ściany nośne są zazwyczaj grubsze (powyżej 18-20 cm) i przenoszą obciążenia z wyższych kondygnacji. Ściany działowe są cieńsze i pełnią jedynie funkcję oddzielającą pomieszczenia.

Wykucie otworu w ścianie działowej zajmuje zazwyczaj jeden dzień roboczy. W przypadku ściany nośnej czas wydłuża się do 2-3 dni ze względu na konieczność montażu nadproża, zabezpieczenia konstrukcji i związania zaprawy.

Nadproże to belka konstrukcyjna umieszczana nad otworem. Przejmuje ona ciężar muru nad drzwiami i przekazuje go na boki, co zapobiega pękaniu ścian oraz osłabieniu konstrukcji budynku po usunięciu fragmentu muru.

To zależy od umowy. Często podstawowa wycena obejmuje tylko kucie, a koszt kontenera i utylizacji gruzu jest doliczany osobno. Zawsze warto doprecyzować ten zakres przed zamówieniem ekipy, aby uniknąć niespodziewanych kosztów.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Alan Wróbel

Alan Wróbel

Od ponad pięciu lat zajmuję się analizowaniem rynku pracy, co pozwoliło mi zdobyć głęboką wiedzę na temat aktualnych trendów oraz wyzwań, z jakimi borykają się zarówno pracodawcy, jak i pracownicy. Moje doświadczenie jako redaktor specjalistyczny pozwala mi na obiektywne analizowanie danych i przedstawianie ich w przystępny sposób, co jest kluczowe w zrozumieniu skomplikowanych zagadnień związanych z zatrudnieniem. Skupiam się na takich obszarach jak rozwój kariery, zmiany w przepisach dotyczących pracy oraz innowacje w rekrutacji. Moim celem jest dostarczenie czytelnikom rzetelnych i aktualnych informacji, które pomogą im podejmować świadome decyzje zawodowe. Wierzę, że transparentność i dokładność są fundamentami zaufania, dlatego staram się zawsze weryfikować źródła i prezentować fakty w sposób klarowny i zrozumiały.
