Fundamenty żelbetowe są jednym z tych elementów budowy, których nie widać po zakończeniu prac, a od których zależy stabilność całego domu. Beton dobrze znosi ściskanie, a stal przejmuje rozciąganie i zginanie, więc taki układ daje konstrukcji zapas bezpieczeństwa tam, gdzie sam beton byłby za kruchy. W praktyce najczęściej spotkasz go jako ławy, płytę albo stopy fundamentowe, a wybór między nimi zależy od gruntu, obciążeń i poziomu wód.
Co warto wiedzieć od razu
- Żelbet łączy beton i stal, dzięki czemu fundament lepiej przenosi ciężar budynku i ruchy podłoża.
- Najczęściej wybiera się między ławą a płytą, a decyzję determinuje grunt, woda gruntowa i planowany układ konstrukcji.
- Bez badań geotechnicznych łatwo dobrać złą głębokość posadowienia albo zbyt słabe zbrojenie.
- Najdroższe poprawki wynikają zwykle z błędów w izolacji, odwodnieniu i zagęszczeniu zasypki.
- Dobrze zaprojektowany fundament nie jest „najmocniejszy”, tylko najlepiej dopasowany do działki.
Kiedy taki fundament ma największy sens
Ja patrzę na ten temat bardzo prosto: jeśli konstrukcja ma przenieść większe obciążenia i jednocześnie pracować na zginanie, żelbet staje się naturalnym wyborem. Sam beton dobrze znosi ściskanie, ale bez stali gorzej radzi sobie z naprężeniami rozciągającymi, które pojawiają się przy nierównym podłożu, dużym ciężarze ścian albo lokalnych obciążeniach punktowych.
Taki układ sprawdza się nie tylko pod domami jednorodzinnymi. W praktyce wykorzystuje się go także pod ścianami nośnymi, słupami, garażami, wiatami, murami oporowymi i obiektami, w których fundament ma rozłożyć siły na większą powierzchnię. Im bardziej wymagające podłoże albo cięższa konstrukcja, tym częściej konstruktor sięga po rozwiązanie zbrojone zamiast prostego, „gołego” betonu.
Najważniejsza przewaga żelbetu polega na tym, że pracuje razem z budynkiem, a nie tylko pod nim. To dlatego na etapie projektu trzeba myśleć nie o samej grubości betonu, ale o całym układzie: obciążeniu, gruncie, wodzie i sposobie izolacji. Gdy to rozumiesz, sensowniejsze staje się pytanie o wybór konkretnego wariantu.

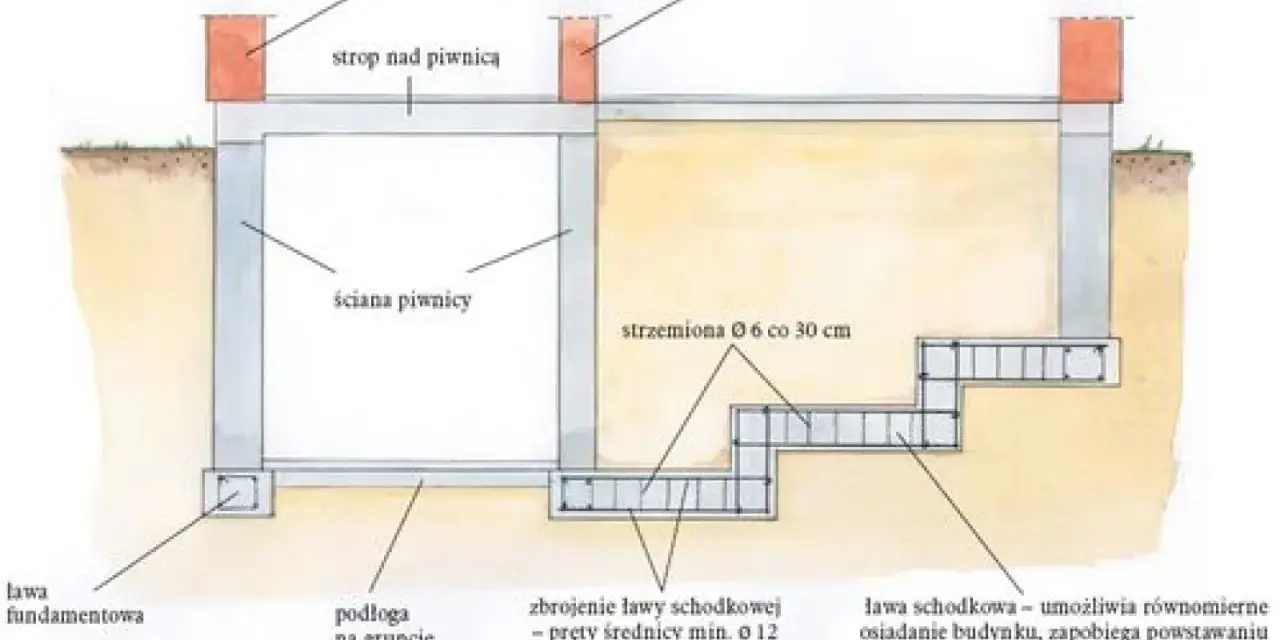

Jak wybrać między ławą a płytą
To zwykle pierwszy realny wybór na budowie. Wiele osób pyta o „najlepszy fundament”, ale takie podejście jest zbyt uproszczone. Dobra decyzja zależy od nośności gruntu, poziomu wód gruntowych, obecności piwnicy, wymagań cieplnych i tego, jak bardzo skomplikowany jest rzut budynku.
| Rozwiązanie | Kiedy zwykle ma sens | Co daje | Na co uważać |
|---|---|---|---|
| Ławy fundamentowe | Stabilny grunt, dom z piwnicą, klasyczny układ ścian nośnych | Sprawdzona technologia, szeroka dostępność ekip, często niższy koszt | Większa wrażliwość na nierówności podłoża i mostki termiczne |
| Płyta fundamentowa | Słabszy lub niejednorodny grunt, dom energooszczędny, ogrzewanie podłogowe | Równomierne rozłożenie obciążeń, dobra izolacyjność, krótszy czas prac | Wymaga bardzo dokładnego projektu i starannego wykonania detali |
| Stopy fundamentowe | Słupy, wiaty, hale, obiekty z obciążeniami punktowymi | Skuteczne przeniesienie sił z punktowych podpór na grunt | Nie rozwiązują problemu słabego podłoża same z siebie |
Najważniejszy filtr to grunt. Jeśli nośność podłoża jest nierówna albo działka ma problem z wodą, sama większa ilość betonu nie naprawi złego układu. Wtedy lepiej zmienić technologię niż próbować „dociążać” temat grubszym zbrojeniem. Gdy wybór jest już zawężony, przechodzi się do wykonania, a tam decydują detale.

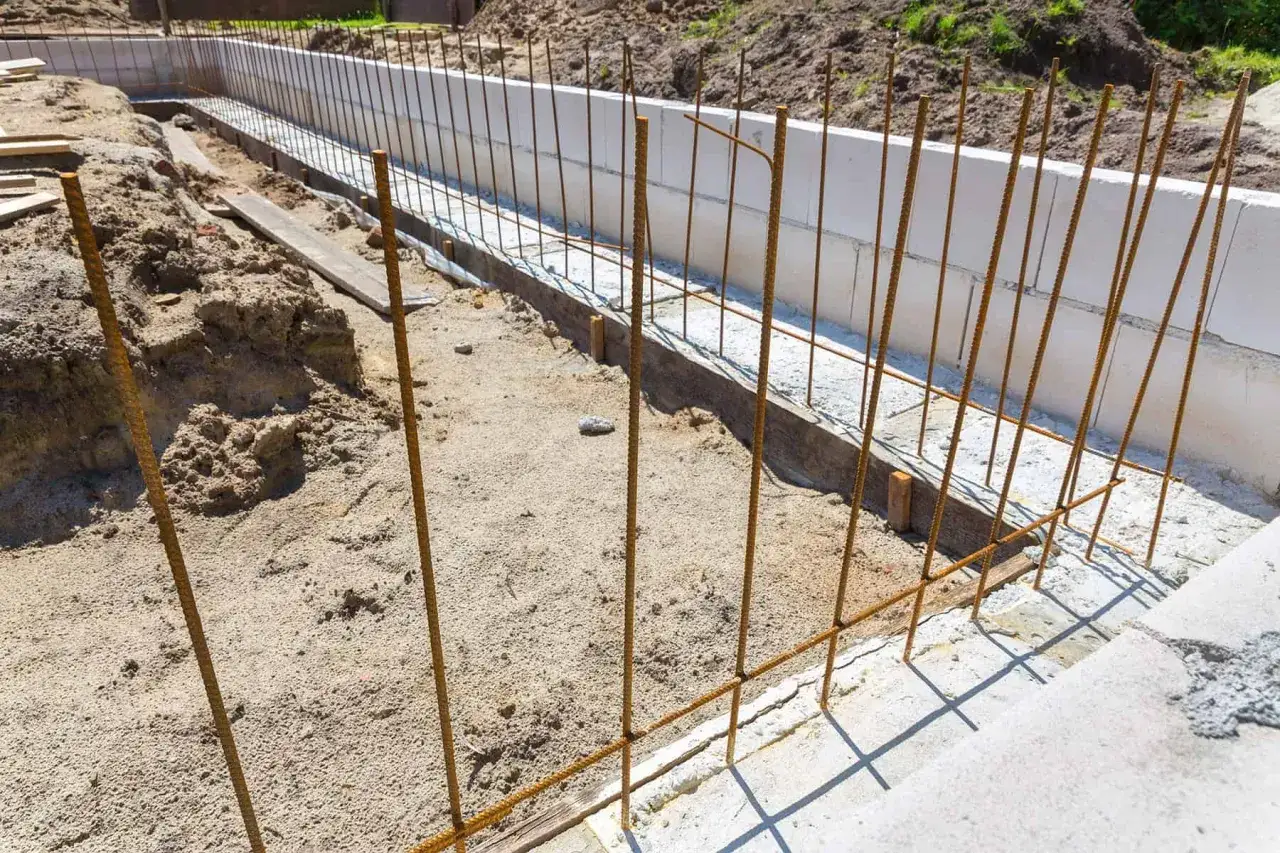

Jak przebiega wykonanie krok po kroku
Sam schemat jest prosty, ale każdy etap ma znaczenie. W budowie fundamentu nie ma miejsca na przypadkowość, bo błąd na dole bardzo szybko staje się problemem na górze: pęknięciem ściany, wilgocią w domu albo nierówną posadzką.
- Rozpoznanie gruntu i projekt. Zaczynam od sprawdzenia nośności, poziomu wód i warunków przemarzania. Bez tego projekt jest bardziej zgadywaniem niż inżynierią.
- Wykop i przygotowanie podłoża. Dno wykopu musi być równe, nośne i właściwie zagęszczone. Jeśli grunt jest słaby, projektant może zalecić wymianę warstwy albo inne wzmocnienie.
- Warstwa podkładowa. Często wykonuje się podkład z chudego betonu albo inną warstwę wyrównującą, która stabilizuje podłoże przed zbrojeniem.
- Deskowanie i zbrojenie. Tu liczy się układ prętów, ich średnica, zakotwienie i otulina zbrojenia, czyli odstęp stali od powierzchni betonu, który chroni pręty przed korozją.
- Betonowanie. Beton trzeba podać w sposób ciągły i odpowiednio zagęścić. Wibrowanie usuwa puste przestrzenie, które później osłabiają konstrukcję.
- Pielęgnacja świeżego betonu. Zbyt szybkie wysychanie jest równie groźne jak zła mieszanka. Beton powinien dojrzewać w kontrolowanych warunkach, a nie „łapać” wytrzymałość na słońcu i wietrze.
- Izolacja i zasypka. Na końcu dochodzi hydroizolacja, ocieplenie i dopiero potem zasypka warstwowa, najlepiej z zagęszczeniem.
W praktyce najwięcej problemów pojawia się nie przy samym wylewaniu betonu, tylko przy pośpiechu między etapami. Jeśli ekipa przeskakuje kontrolę zbrojenia albo lekceważy izolację, później nie da się już tego poprawić bez kosztownego odkopywania. Właśnie dlatego projekt i geotechnika są tak ważne.
Na co patrzeć w projekcie i przy badaniu gruntu
Ja zaczynam od geotechniki, bo bez niej łatwo projektować w ciemno. Według PKN projektowanie takich konstrukcji opiera się na Eurokodzie 2 dla betonu i Eurokodzie 7 dla geotechniki, więc nie wystarczy samo „zróbmy solidniej”. Liczy się dopasowanie do podłoża, a nie do intuicji wykonawcy.
Jak podaje Biznes.gov.pl, w dokumentacji budynku trzeba uwzględnić geotechniczne warunki i sposób posadowienia obiektu. W praktyce oznacza to, że projektant powinien znać nie tylko wymiary domu, ale też to, co dzieje się pod nim: warstwy gruntu, wodę gruntową, możliwość osiadania i regionową strefę przemarzania.
| Co sprawdzam | Dlaczego to ważne | Co z tego wynika |
|---|---|---|
| Nośność gruntu | Decyduje, ile ciężaru przyjmie podłoże bez nadmiernego osiadania | Dobór szerokości ław, grubości płyty albo potrzeby wzmocnienia gruntu |
| Poziom wód gruntowych | Wpływa na hydroizolację, drenaż i ryzyko zawilgocenia | Lepsza izolacja przeciwwodna, drenaż opaskowy lub zmiana technologii |
| Strefa przemarzania | Chroni przed wysadzinami mrozowymi | Spód ławy zwykle prowadzi się poniżej strefy przemarzania, w Polsce najczęściej około 80-140 cm |
| Kategoria geotechniczna | Pokazuje złożoność warunków i zakres potrzebnych opracowań | Im trudniejsze podłoże, tym więcej analiz i ostrożności przy projekcie |
| Obciążenia budynku | Inaczej pracuje lekki dom szkieletowy, a inaczej murowany budynek z ciężkim dachem | Dobór przekrojów, zbrojenia i sposobu posadowienia |
Najczęstszy błąd inwestora polega na tym, że chce oszczędzić na badaniu gruntu, a potem płaci za poprawki. Jeśli warunki są niejednoznaczne, projektant może zmienić rozwiązanie nawet w trakcie przygotowania dokumentacji. Dobrze wykonany fundament nie zaczyna się od betonu, tylko od informacji o działce. Kiedy te dane są znane, można sensownie policzyć pieniądze.
Ile to kosztuje i od czego rośnie cena
W 2026 roku koszt fundamentu zależy głównie od trzech rzeczy: gruntu, technologii i zakresu robót dodatkowych. W praktyce za tradycyjne rozwiązanie z ławami i ścianami fundamentowymi zwykle płaci się mniej niż za płytę, ale różnica nie zawsze jest oczywista, bo przy słabym gruncie albo wysokiej wodzie koszty potrafią szybko się zbliżyć.
| Technologia | Orientacyjny koszt | Typowy czas realizacji | Co najmocniej podbija cenę |
|---|---|---|---|
| Ławy + ściany fundamentowe | około 400-950 zł/m² rzutu budynku | zwykle 2-4 tygodnie | wykopy, zbrojenie, izolacja, drenaż, trudny grunt |
| Płyta fundamentowa | około 550-1200 zł/m² rzutu budynku | zwykle 1,5-3 tygodnie | grubsza warstwa betonu, więcej stali, staranna izolacja i przygotowanie podłoża |
Najbardziej zmienne są zwykle roboty ziemne i zabezpieczenie przed wodą. Słabe podłoże potrafi zwiększyć budżet o 20-40%, a wysoki poziom wód gruntowych nawet bardziej, bo dochodzą drenaż, lepsza hydroizolacja i czasem wymiana gruntu. Z mojego punktu widzenia to właśnie te elementy, a nie sam beton, najczęściej przesuwają inwestycję poza planowany budżet.
Warto też pamiętać, że fundament to nie tylko pozycja na fakturze, ale część całego harmonogramu. Jeśli ta część się opóźni, przesuwa się cały stan surowy, a to oznacza dodatkowe koszty organizacyjne. Na budowie pieniądze uciekają nie tylko przez materiał, ale też przez błędy, które wychodzą dopiero po czasie.
Najczęstsze błędy, które wychodzą dopiero po czasie
Tu nie ma wielu niespodzianek, ale konsekwencje bywają kosztowne. Fundament może wyglądać dobrze w dniu odbioru, a problemy pojawiają się dopiero po sezonie deszczowym, pierwszej zimie albo po kilku miesiącach użytkowania domu.
| Błąd | Skutek | Jak temu zapobiec |
|---|---|---|
| Pominięcie badań gruntu | Zły dobór posadowienia, osiadanie, pęknięcia | Opinia geotechniczna i projekt dobrany do działki |
| Zbyt mała otulina zbrojenia | Korozja stali i osłabienie konstrukcji | Dystanse, kontrola przed betonowaniem, odbiór zbrojenia |
| Słaba hydroizolacja | Wilgoć w ścianach i podłodze | System izolacji dopasowany do warunków wodnych |
| Zasypka bez zagęszczania | Osiadanie przy ścianach i pękanie posadzek | Zagęszczanie warstwowe i kontrola wykonania |
| Za szybkie obciążenie świeżego betonu | Mikropęknięcia i osłabienie powierzchni | Pielęgnacja betonu i cierpliwość przy dojrzewaniu |
Beton nie kończy pracy po jednym dniu. Pełną wytrzymałość osiąga zwykle po około 28 dniach, dlatego zbyt szybkie stawianie ścian albo obciążanie konstrukcji potrafi zrobić więcej szkody niż pozorna oszczędność czasu. Jeśli chcesz uniknąć drogich poprawek, lepiej pilnować detali niż później naprawiać skutki pośpiechu.
Co sprawdzić przed podpisaniem umowy z ekipą
Na tym etapie nie chodzi już o teorię, tylko o konkret. Zanim zlecisz prace, sprawdź, czy masz komplet informacji, które pozwolą ekipie zrobić fundament bez zgadywania i bez skrótów myślowych.
- Projekt konstrukcyjny z obliczeniami, a nie tylko ogólny rysunek.
- Opinię geotechniczną albo inne opracowanie opisujące grunt i wodę gruntową.
- Dokładny opis zbrojenia, w tym średnice prętów, ich układ i otulinę.
- Sposób hydroizolacji i ocieplenia, dopasowany do warunków na działce.
- Plan betonowania i pielęgnacji, żeby nie było przypadkowych przerw i pośpiechu.
- Zasady odbioru robót, szczególnie przed zalaniem zbrojenia betonem.
Jeśli miałbym zostawić jedną regułę, brzmiałaby tak: najpierw grunt i projekt, dopiero potem wykonanie. W fundamentach nie wygrywa ten, kto zużyje najwięcej betonu, tylko ten, kto najlepiej dopasuje konstrukcję do działki, wilgotności gruntu i obciążenia budynku. To właśnie na tym etapie najłatwiej uniknąć kosztownych poprawek, które później widać już nie w kosztorysie, ale na ścianach i podłogach.
