Próba szczelności instalacji c.o. nie jest formalnością do odhaczenia przed odbiorem, tylko momentem, w którym wychodzi na jaw jakość całego montażu. Jeśli układ ma być bezpieczny, cichy i gotowy do stabilnej pracy, trzeba wiedzieć, jakie ciśnienie przyjąć, kiedy test wykonać, co musi znaleźć się w protokole i jak odróżnić rzeczywistą nieszczelność od błędu pomiaru. W tym tekście porządkuję właśnie te kwestie, krok po kroku i bez zbędnego teoretyzowania.
Najważniejsze zasady, które decydują o wyniku próby
- Nie ma jednego przepisu na wszystko - punkt wyjścia daje norma projektowa i norma odbiorowa, ale o szczegółach decydują też projekt i instrukcje producentów.
- Najczęściej stosuje się próbę na zimno przy ciśnieniu roboczym powiększonym o 2 bary, nie mniej niż 4 bary, a w dokumentacjach spotyka się też górne ograniczenia wynikające z projektu.
- Test robi się przed wykonaniem izolacji i po pełnym przepłukaniu oraz odpowietrzeniu instalacji.
- Pozytywny wynik to brak przecieków, brak roszenia, brak trwałych odkształceń i poprawny protokół.
- Próba na gorąco jest osobnym etapem i zwykle następuje po co najmniej 72 godzinach pracy instalacji.
- Przy odbiorze liczy się też otoczenie instalacji, czyli powiązanie c.o. z wodą użytkową, kotłownią i wentylacją pomieszczeń technicznych.
Próba szczelności instalacji c.o. norma czy projekt
W praktyce nie szukałbym jednej magicznej normy, która rozwiązuje cały temat. Dla wodnych instalacji grzewczych ważne są przede wszystkim dokument projektowy, norma dotycząca projektowania systemu oraz dokumenty opisujące uruchomienie i odbiór instalacji. To oznacza, że sama nazwa normy nie wystarcza, jeśli nie wiemy, na jakim etapie ma być użyta i co dokładnie ma potwierdzić.
Najprościej patrzeć na to tak: jedna norma mówi, jak bezpiecznie zaprojektować układ, druga porządkuje jego uruchomienie i przekazanie do eksploatacji, a projekt i specyfikacja techniczna doprecyzowują ciśnienie, czas obserwacji oraz sposób dokumentowania wyniku. W starszych opracowaniach wciąż pojawiają się też odwołania do dawnych wytycznych odbiorowych, ale ja traktuję je jako uzupełnienie praktyki wykonawczej, nie jako jedyny punkt odniesienia.
| Dokument | Co reguluje | Co z niego wynika przy próbie |
|---|---|---|
| Norma projektowa dla wodnych instalacji c.o. | Założenia bezpieczeństwa, układów zabezpieczeń i ogólną logikę systemu | Test musi mieścić się w parametrach przewidzianych dla danego układu, a nie tylko w ogólnej rutynie wykonawcy |
| Dokument o instalowaniu i przekazaniu do eksploatacji | Uruchomienie, badania odbiorcze, kolejność czynności | Tu szuka się zasad płukania, odpowietrzania, próby na zimno i próby na gorąco |
| Projekt wykonawczy i specyfikacja techniczna | Ciśnienie próbne, czas obserwacji, warunki odbioru | Właśnie tu zwykle pojawia się konkret: ile barów, jak długo i kto podpisuje protokół |
| Instrukcje producentów armatury i urządzeń | Limity dla zaworów, pomp, wymienników, kotłów i automatyki | Niektóre elementy trzeba zabezpieczyć albo czasowo wyłączyć, żeby nie uszkodzić ich podczas badania |
To ważne rozróżnienie, bo w odbiorach najwięcej sporów bierze się nie z samej nieszczelności, tylko z błędnego założenia, że jedna ogólna reguła wystarczy dla wszystkich systemów. Z tego powodu przechodzę teraz do etapu, który najczęściej decyduje o sukcesie albo o niepotrzebnym powtórzeniu badania.
Próba na zimno i próba na gorąco nie są tym samym
W instalacjach c.o. trzeba odróżnić dwa różne sprawdziany. Próba na zimno pokazuje, czy połączenia są szczelne, gdy instalacja nie pracuje jeszcze w warunkach eksploatacyjnych. Próba na gorąco sprawdza zachowanie układu po nagrzaniu, czyli wtedy, gdy pojawiają się rozszerzalność cieplna, drgania, inne naprężenia i zupełnie inna praca armatury.
| Etap | Kiedy | Co sprawdza | Dlaczego jest potrzebny |
|---|---|---|---|
| Próba na zimno | Przed wykonaniem izolacji i przed zakryciem przewodów | Szczelność połączeń, armatury i elementów montażowych | To najwygodniejszy moment na wykrycie błędów bez rozkuwania gotowych warstw |
| Próba na gorąco | Po pozytywnej próbie na zimno i po rozruchu wstępnym | Stabilność układu przy temperaturze pracy | Pokazuje, czy instalacja nie puszcza pod wpływem rozszerzalności i realnego obciążenia |
W praktyce najbardziej opłaca się pilnować obu etapów, bo sama pozytywna próba na zimno nie zamyka tematu. Jeśli system ma później pracować stabilnie, trzeba jeszcze sprawdzić go w temperaturze roboczej. To właśnie dlatego kolejność czynności ma tak duże znaczenie.

Jak przygotować instalację, żeby wynik był miarodajny
Ja zawsze zaczynam od przygotowania. Jeśli ten etap jest zrobiony byle jak, wynik badania może być mylący, a w najgorszym razie trzeba będzie powtarzać całą procedurę. Najczęściej potrzebne są cztery rzeczy: czysta instalacja, prawidłowe odpowietrzenie, odpowiednie ustawienie armatury i właściwy punkt pomiarowy.
- Przepłukanie instalacji - usuwa zanieczyszczenia montażowe, które potrafią blokować zawory i zafałszować wynik.
- Napełnienie wodą uzdatnioną - w wielu specyfikacjach wymaga się wody zgodnej z projektem albo dopuszcza się dodatki inhibitorów korozji.
- Dokładne odpowietrzenie - bez tego ciśnienie może „pływać”, a lokalne kieszenie powietrza udają nieszczelność.
- Otwarcie wszystkich zaworów przelotowych i grzejnikowych - zawory termostatyczne powinny mieć zdjęte głowice i założone kapturki ochronne.

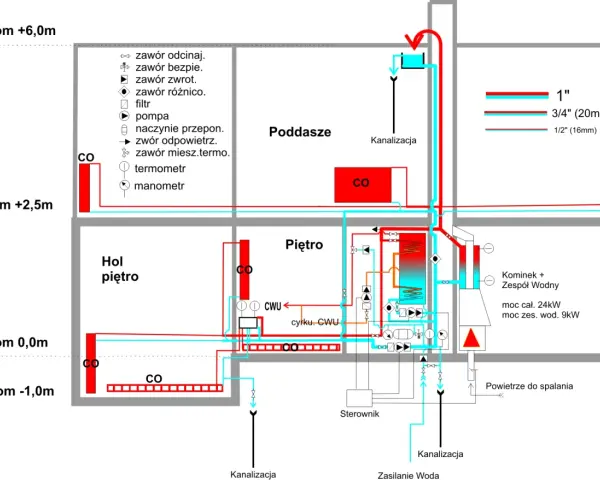

- Manometr w możliwie najniższym punkcie instalacji - ułatwia odczyt i zmniejsza ryzyko błędu pomiarowego.
- Temperatura zewnętrzna powyżej 0°C - to ważne, bo próba na zimno wykonywana w ujemnych warunkach potrafi dać nieczytelny obraz sytuacji.
- Oddzielenie zakrywanych odcinków od reszty robót - jeśli część instalacji ma być schowana wcześniej, robi się odbiór częściowy.
W budynkach, w których c.o. jest połączone z nagrzewnicami wentylacyjnymi, ciepłem technologicznym albo z istniejącą instalacją, trzeba od razu ustalić, czy badanie obejmuje cały układ, czy tylko jego część. To oszczędza nerwy na etapie formalnym i prowadzi prosto do samej procedury badania.
Jak przebiega badanie ciśnieniowe krok po kroku
Próbę ciśnieniową warto prowadzić spokojnie, bez gwałtownych skoków ciśnienia i bez skrótów. Z doświadczenia wiem, że pośpiech jest tu najgorszym doradcą, bo nawet drobna nierówność w montażu może ujawnić się dopiero po kilku minutach stabilizacji.
- Ustalam ciśnienie próbne zgodnie z projektem lub specyfikacją. Najczęściej przyjmuje się ciśnienie robocze powiększone o 2 bary, przy czym w dokumentacjach pojawia się dolny próg 4 bary.
- Napełniam instalację i doprowadzam ją do zadanych parametrów stopniowo, kontrolując wskazania manometru.
- Sprawdzam wzrokowo wszystkie połączenia, grzejniki, zawory, kolektory, odpowietrzniki i elementy armatury.
- Utrzymuję ciśnienie przez czas przewidziany w projekcie lub w specyfikacji. W praktyce często spotyka się odcinek obserwacji wynoszący co najmniej 20 minut.
- Zwracam uwagę nie tylko na wycieki, ale też na roszenie, czyli zawilgocenie połączeń bez wyraźnego kapania.
- Po pozytywnej próbie na zimno uruchamiam instalację na gorąco. Rozruch wstępny powinien trwać co najmniej 72 godziny.
- Dopiero po tym etapie wykonuję próbę ciśnienia na gorąco i sprawdzam, czy układ zachowuje szczelność przy temperaturze pracy.

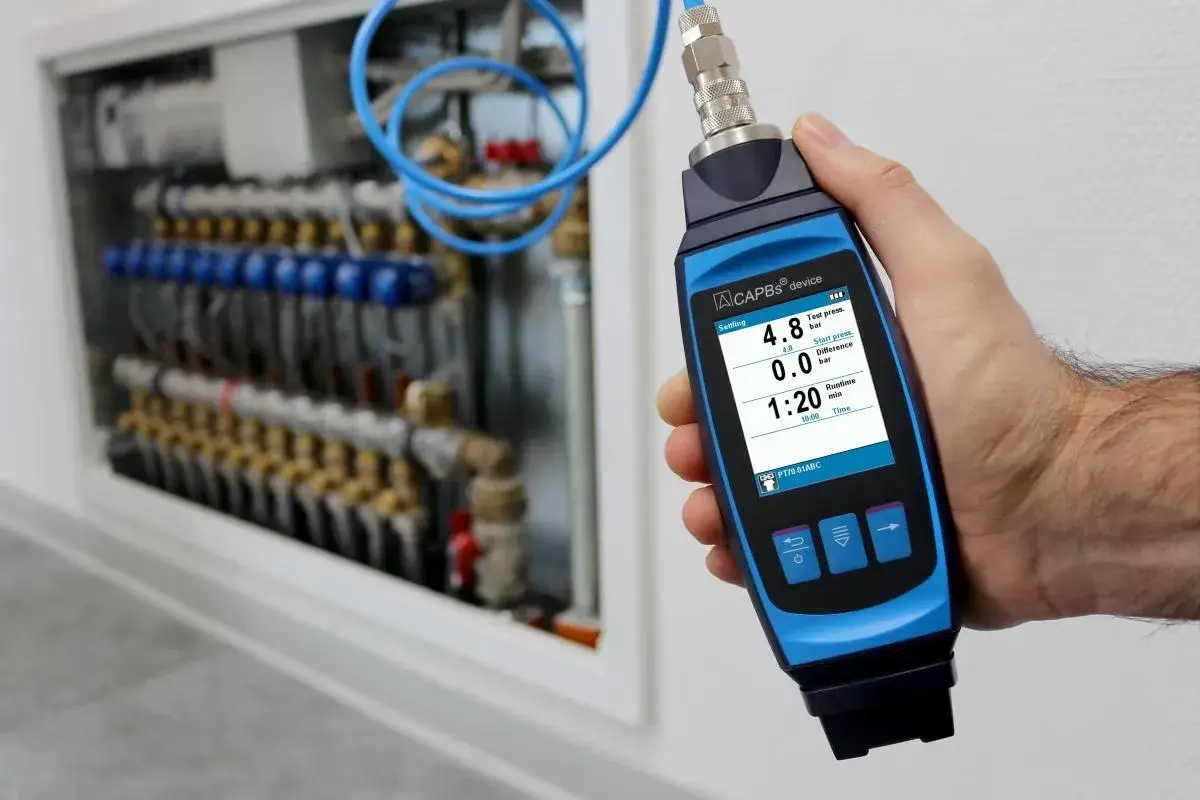

Ważny jest też sam pomiar. Dobry manometr powinien pozwalać na odczyt zmiany rzędu 0,1 bara, bo przy gorszym przyrządzie łatwo przeoczyć ubytek albo odwrotnie, uznać za problem zwykłe wahanie wskazówki. Z tym wiąże się następna kwestia, czyli interpretacja wyniku.
Jak odczytać wynik i nie pomylić usterki z błędem pomiaru
Pozytywny wynik to nie tylko brak kapania z połączeń. Liczy się także brak roszenia, brak trwałych odkształceń elementów i stabilne utrzymanie ciśnienia w czasie obserwacji. Po schłodzeniu instalacji nie powinno być śladów, które sugerują osłabienie połączeń albo przeciążenie któregoś z odcinków.
Jeśli ciśnienie spada, nie zakładam od razu najgorszego scenariusza. Najpierw sprawdzam trzy rzeczy: czy instalacja została dobrze odpowietrzona, czy manometr jest wiarygodny i czy któryś z elementów nie został przestawiony podczas próby. Dopiero później szukam realnej nieszczelności. W praktyce to właśnie ta kolejność pozwala uniknąć fałszywych alarmów.
Warto też pamiętać, że roszenie nie zawsze oznacza wyciek. Czasem to skutek różnicy temperatur albo kondensacji na zimnych odcinkach. Różnicę widać dopiero po dokładnym osuszeniu i ponownej obserwacji. Jeśli po krótkiej przerwie plama wraca i powiększa się, problem jest prawdziwy. Jeśli znika, trzeba szukać dalej, a nie od razu rozkuwać ścianę.
Właśnie dlatego sama obserwacja bez kontekstu projektowego niewiele daje. Trzeba jeszcze znać typowe błędy, które najczęściej psują odbiór.
Najczęstsze potknięcia, które psują odbiór
- Zamknięte zawory termostatyczne - jeśli głowice nie zostały zdjęte, część obiegu może być odcięta i wynik przestaje być miarodajny.
- Test po zabudowie przewodów - wtedy nawet drobny problem oznacza dodatkowe koszty, a czasem konieczność rozbiórki warstw wykończeniowych.
- Pomiar w złym punkcie instalacji - manometr ustawiony przypadkowo pokazuje mniej czytelnie rzeczywiste warunki w układzie.
- Pośpiech przy odpowietrzaniu - powietrze w instalacji bardzo często udaje nieszczelność, choć źródłem problemu jest tylko niedokładne przygotowanie.
- Za wysokie ciśnienie bez sprawdzenia ograniczeń producenta - nie każdy element armatury lub automatyki toleruje ten sam poziom obciążenia.
- Pominięcie odcinka połączonego z istniejącą instalacją - przy modernizacjach próba powinna obejmować cały układ, a nie tylko świeżo wymieniony fragment.
- Brak stabilizacji po podgrzaniu - bez rozruchu wstępnego próba na gorąco nie pokaże rzeczywistej pracy systemu.
To są błędy banalne, ale właśnie one najczęściej wydłużają odbiór bardziej niż rzeczywiste usterki montażowe. Gdy instalacja przejdzie badanie, trzeba to jeszcze dobrze udokumentować.
Co powinno znaleźć się w protokole
Protokół to nie ozdobnik, tylko dowód, że badanie było przeprowadzone zgodnie z przyjętymi zasadami. Bez niego trudno obronić odbiór, zwłaszcza gdy w grę wchodzi kilka branż i kilku wykonawców. Dokument powinien być konkretny, krótki i oparty na faktach, a nie na ogólnych zdaniach typu „instalacja szczelna”.
- data i miejsce wykonania próby,
- oznaczenie obiektu, zakres badania i odcinek instalacji objęty próbą,
- odniesienie do projektu, specyfikacji technicznej i użytej procedury,
- wartość ciśnienia próbnego oraz czas obserwacji,
- temperatura zewnętrzna i stan instalacji przed badaniem,
- informacja o płukaniu, odpowietrzeniu i stanie zaworów,
- wynik końcowy, opis ewentualnych usterek i sposób ich usunięcia,
- podpisy wykonawcy, nadzoru i pozostałych uczestników odbioru, jeśli byli obecni.
W dobrze przygotowanym protokole pojawia się też informacja o próbie na gorąco, jeśli została przeprowadzona. To szczególnie ważne przy modernizacjach, gdzie sama szczelność na zimno nie mówi jeszcze wszystkiego o pracy całego układu.
Dlaczego c.o. trzeba oceniać razem z wodą i wentylacją
Choć test dotyczy instalacji grzewczej, w praktyce nie da się go całkiem oddzielić od innych branż. Norma projektowa dla wodnych systemów c.o. uwzględnia zasilanie układów powiązanych, takich jak ciepła woda użytkowa, ciepło technologiczne czy wentylacja. To oznacza, że przy jednym odbiorze często pracują ze sobą instalacje wodne, grzewcze i wentylacyjne.
Ja zwracam na to uwagę zwłaszcza w budynkach, gdzie c.o. zasila nagrzewnice wentylacyjne, wymienniki albo obiegi technologiczne. Wtedy jedna nieszczelność potrafi zatrzymać nie tylko odbiór ogrzewania, ale też rozruch wentylacji i dalsze roboty wykończeniowe. Przy kotłowniach i pomieszczeniach technicznych dochodzi jeszcze osobny temat, czyli sprawna wentylacja nawiewna i wywiewna oraz poprawne prowadzenie spalin, jeśli występują urządzenia gazowe.
To praktyczny powód, dla którego harmonogram odbiorów warto układać branżowo, ale myśleć o nich systemowo. Jeśli test c.o. przechodzi bez problemu, a równolegle nie ma gotowej wentylacji albo podłączone są jeszcze inne obiegi wodne, cały proces może się zatrzymać na formalności. Lepiej więc sprawdzać spójność układu od początku niż łatać ją na końcu.
Co zwykle przesądza o sprawnym odbiorze
Najsprawniej przechodzą te instalacje, w których wykonawca nie traktuje próby szczelności jako osobnej biurokracji, tylko jako część uruchomienia. Z mojego punktu widzenia liczą się cztery rzeczy: dobre przygotowanie, właściwe ciśnienie, pełna dokumentacja i cierpliwość przy próbie na gorąco. Jeśli któryś z tych elementów jest pominięty, ryzyko powtórki rośnie niemal od razu.
- Najpierw płukanie i odpowietrzenie, potem ciśnienie próbne.
- Najpierw test na zimno, dopiero później rozruch i test na gorąco.
- Najpierw pełna obserwacja połączeń, dopiero potem zabudowa i izolacja.
- Najpierw protokół z faktami, dopiero później odbiór formalny.
Jeśli miałbym wskazać jedną zasadę, która najbardziej oszczędza czas, powiedziałbym tak: nie skracaj procedury tam, gdzie instalacja ma jeszcze szansę pokazać swoje słabe punkty. Właśnie wtedy próba szczelności spełnia swoją rolę i naprawdę zamyka temat, zamiast otwierać kolejne poprawki.
